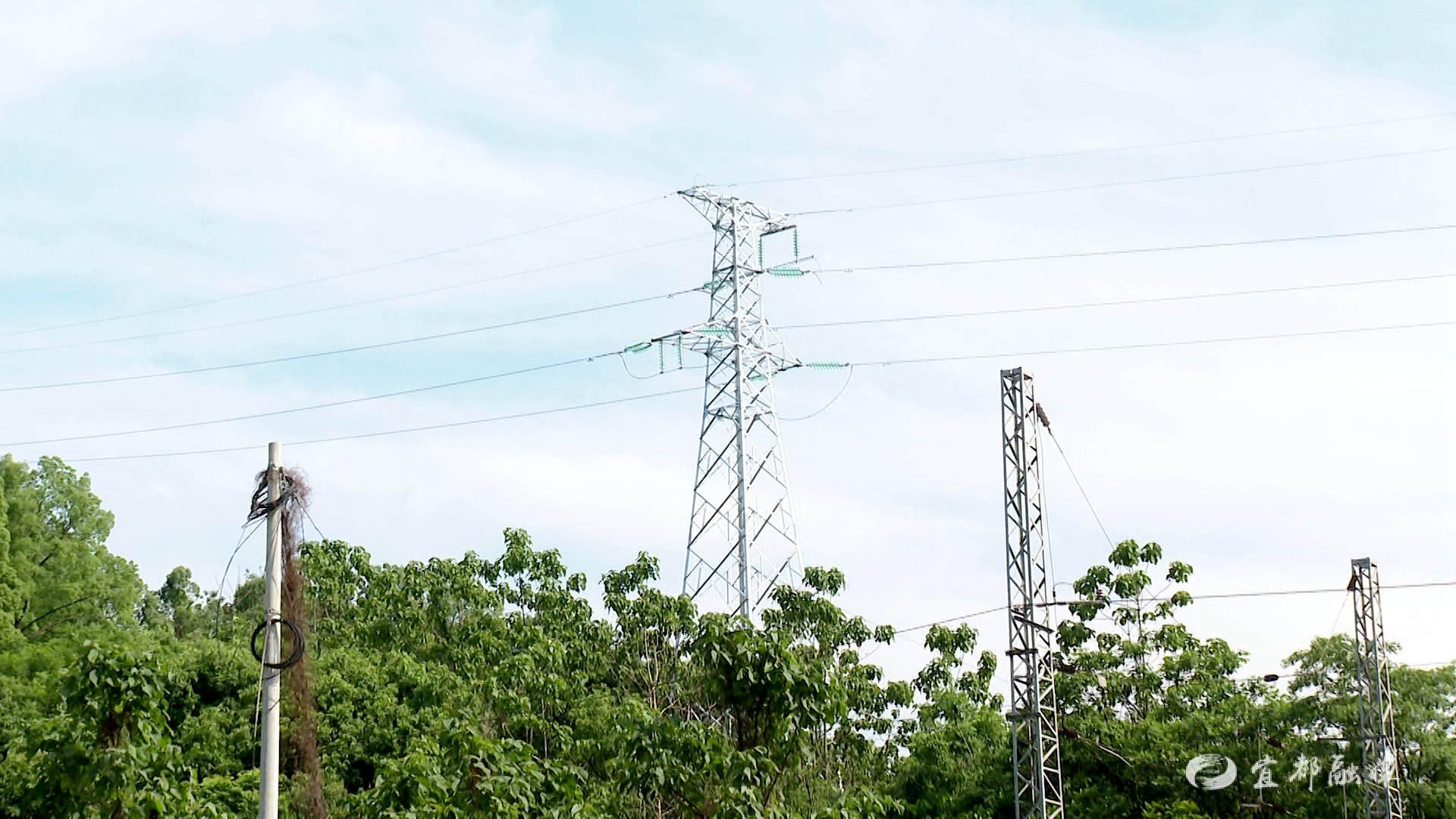

宜都融媒讯(记者 胡炜佳)在国网宜都市供电公司的全力支持下,宜都化工园仅用134天顺利完成三峡接地极、110千伏青洲线迁改工程,腾出建设用地1000余亩,助力我市化工产业更好更快发展。
“感谢供电公司在我们青洲线、接地极迁户中作出的贡献……”5月6日,宜都市高新区管委会工作人员专程登门送上锦旗,感谢国网宜都市供电公司为迁改工程作出的贡献。
国网宜都市供电公司利用4月9日至21日国家电网调度中心安排的停电窗口期,实施线路迁改工程。工作人员顶着30多度的高温高空作业,争分夺秒,顺利完成全部线路架设。
宜都市高新区管委会项目办工作人员李哲奂说,一般的电力迁改,从启动到完成至少是一年的时间,“我们是去年12月份的时候,设计图纸还没出来,到今年4月底全部搞完,这个时间可以说是非常快的。”
交叉停电是迁改工程面临的一大难题。两条线路拆旧架新过程中涉及多条电力线路,安全管控难度高,需多方高效全力配合,为此,宜都市高新区管委会与国网宜都市供电公司、湖北省超能电力有限责任公司荆门分公司多次协调,拿出最佳方案,停电40余次,有效保证了工程顺利推进。
三峡送变电责任有限公司宜都分公司经理刘维回忆说:“当时接到通知是只有三个月的时间,为了工程推进,我们第一就是成立了项目部,固定人员、增加施工队力量,第二就是倒排工期,每天都把具体事务按节点化来完成。”
最终仅用时134天,共计拆除旧线路8.82公里、基塔25座,架设新线路12.05公里,新建基塔40座,三峡接地极、110千伏青洲线迁改工程圆满完成。
(责编:李虹 李忠益 审核:刘娟 党艳秋)
