宜都融媒讯(记者 江传堃 通讯员 向沁雪 刘凡)国网宜都市供电公司以务实举措推动重点电力工程全面复工,为地方经济实现“开门红”注入强劲动能。

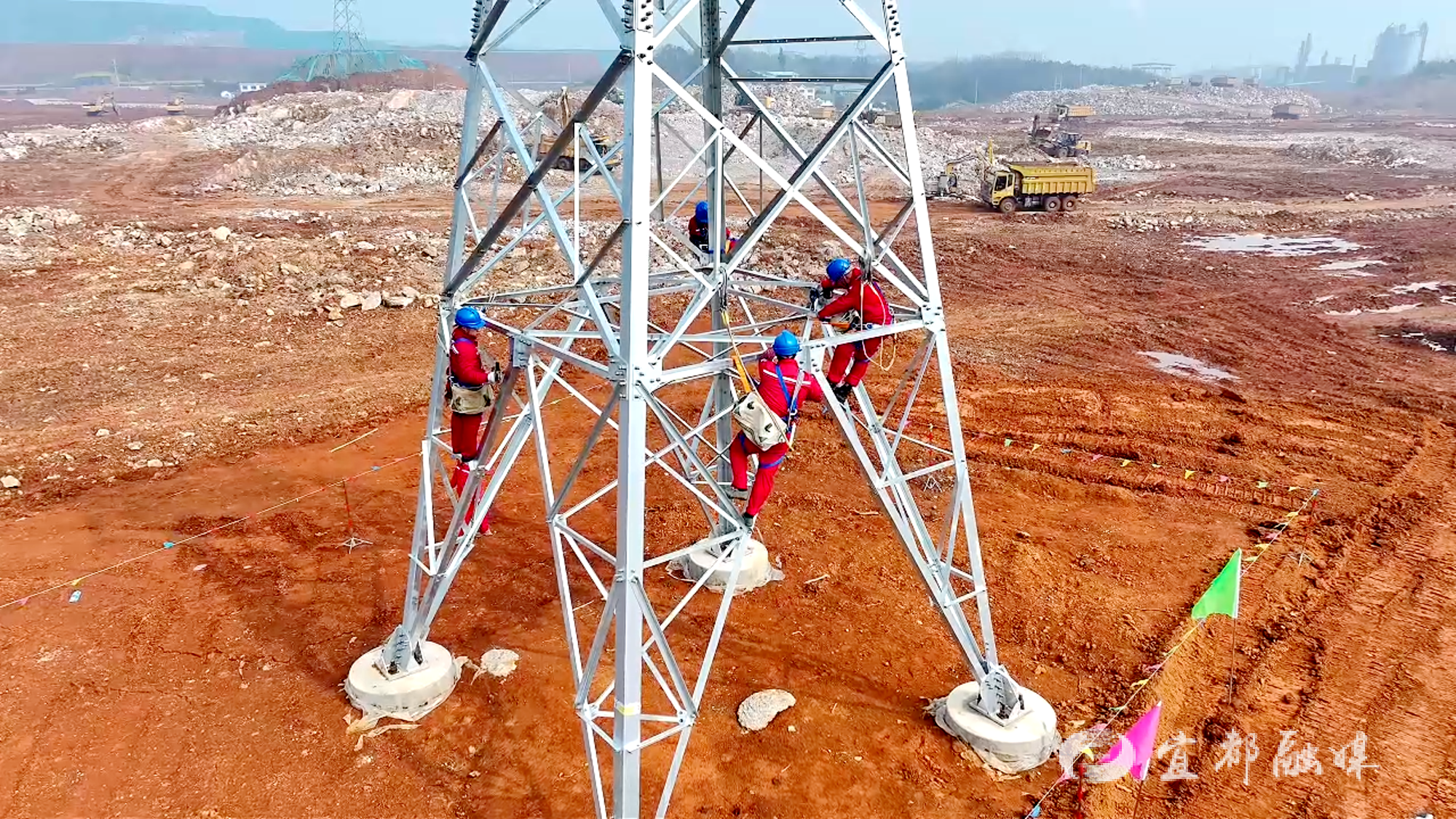

110千伏青园线迁改工程,是保障湖北蜀达丰生态科技有限公司项目落地的电力配套工程。3月4日,国网宜都市供电公司在项目现场宣布工程正式复工,作业人员随即对新建的10+1号铁塔开展螺栓紧固等作业。

宜昌三峡送变电工程有限公司宜都分公司经理陈晓蓉介绍:“110千伏青园线迁改工程,年前已经完成了六基塔的立塔工作,接下来还有四基塔的立塔、放线以及跨铁路二级风险作业等施工任务。”
据了解,110千伏青园线部分线路途经蜀达丰项目建设用地,对项目整体推进造成影响。为保障企业顺利用地,自去年9月起,国网宜都市供电公司就启动110千伏青园线迁改工程。

“目前(项目)基本完成场平建设,规划是在今年4月份全面启动厂房建设,所以青园线迁改是一项迫在眉睫的重点任务。”宜都高新技术产业园区管理委员会党工委委员、项目建设管理办公室主任艾春雷说道。
宜昌三峡送变电工程有限公司宜都分公司经理陈晓蓉表示:“每天有25人进行立塔、放线等相关工作,预计在4月10日之前完成整个110千伏青园线迁改任务。”

据了解,湖北蜀达丰生态科技有限公司年产60万吨绿色新材料产业链项目,将建设农业级、工业级、光电级及专用化学品钾盐等多领域高端钾盐生产线。项目全面投产后,有望打造成为国内特色鲜明的精细钾盐生产基地,进一步优化宜都产业结构、提升区域发展能级。
